A 25 años del 11-S: quiénes fueron los cinco argentinos que murieron en los atentados a las Torres Gemelas · Catamarca es la segunda provincia en definir su calendario electoral 2027: votará junto con las nacionales · El gobierno nacional designó al médico misionero Richard Malán al frente del Incucai · “Izaron allí el Pabellón Británico”: Hallaron en Tucumán una carta de 1833 que relata la ocupación británica de las Islas Malvinas · Jujuy: Piden precaución en las rutas 9 y 34 por el paso de peregrinos rumbo al Milagro en Salta · La Rioja: La Universidad Nacional de Chilecito inauguró un laboratorio único en el NOA para analizar aceites de oliva · Prestadores turísticos de Catamarca advierten por facturas de luz de hasta $2 millones y piden medidas urgentes · La canasta básica subió más que la inflación y una familia necesitó $1,6 millones para no ser pobre
LA RIOJAPOLíTICA

La Rioja invertirá $3.000 millones para terminar el gasoducto de Chilecito: las obras se reanudarían en septiembre

2 min de lectura
La Rioja invertirá $3.000 millones para terminar el gasoducto de Chilecito: las obras se reanudarían en septiembre

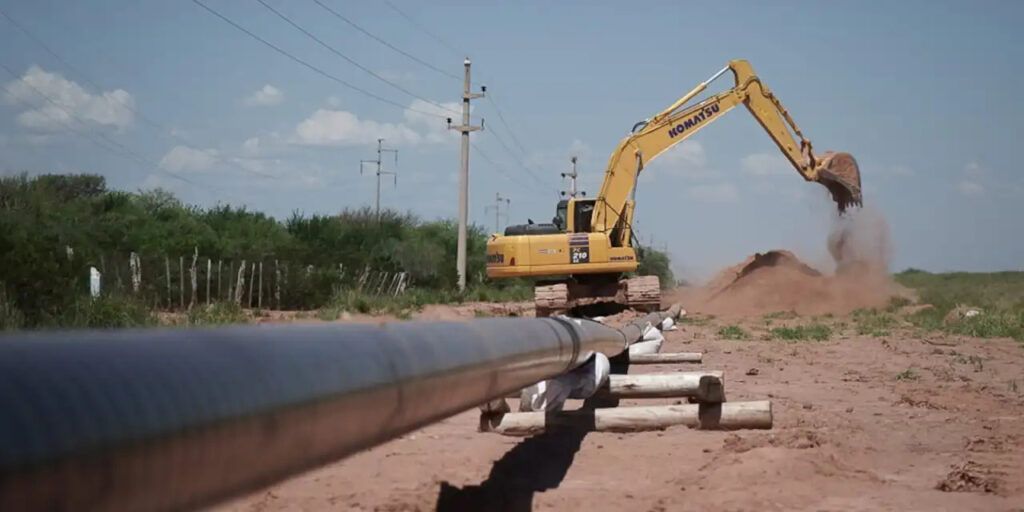

El proyecto presenta un avance del 97% y también beneficiará a Chamical y Patquía. El intendente de Chilecito, Rodrigo Brizuela y Doria, estimó que los trabajos podrían retomarse alrededor del 15 de septiembre.

El Gobierno de La Rioja destinará $3.000 millones para completar el gasoducto de Chilecito, una obra que ya alcanzó un 97% de avance y que también tendrá impacto en las localidades de Chamical y Patquía.

El intendente de Chilecito, Rodrigo Brizuela y Doria, destacó la decisión de la Provincia de retomar los trabajos y estimó que la obra podría reiniciarse hacia mediados de septiembre.

“Este anuncio que hizo el Gobernador es muy importante para toda nuestra zona, es una obra que empezó durante el gobierno de CFK y falta muy poco para terminarla. Es una obra beneficiosa no solo para Chilecito sino también para Patquía y Chamical”, sostuvo en declaraciones a Riojavirtual Radio.

Aunque aclaró que todavía desconoce cuánto tiempo demandará completar definitivamente el proyecto, el jefe comunal señaló que existe una fecha estimativa para la reanudación.

“Creemos que la obra se podría reiniciar aproximadamente el 15 de septiembre”, afirmó.

Qué falta para completar el gasoducto

Brizuela y Doria explicó que una de las tareas pendientes es la instalación de las plantas de reducción de presión y distribución del gas.

“Faltan las plantas de reducción de presión y distribución de gas que van una en Vichigasta, otra en Nonogasta y la otra en Chilecito”, precisó.

El intendente remarcó además que la decisión provincial de terminar la obra se tomó pese a las restricciones financieras.

“No significa que sobre la plata en la provincia. El Gobierno hizo un acuerdo con la empresa para pagarla en cuotas. No es que sobre la plata en la provincia pero el Gobernador vio la posibilidad de que este gasoducto se termine y pueda beneficiar a toda nuestra zona”, expresó.

Según lo informado previamente por el Gobierno riojano, se alcanzó un acuerdo con la empresa constructora para continuar los trabajos mediante un esquema de pagos que permita garantizar la terminación del proyecto.

Desde la Provincia definieron al gasoducto como una obra estratégica para ampliar las posibilidades de conexión y fortalecer especialmente al sector productivo del departamento Chilecito.

Con un avance del 97%, la expectativa oficial está puesta ahora en completar las instalaciones pendientes y reactivar los trabajos durante septiembre.
